Гідровипробування у Черкасах: які ще райони будуть без води і коли

перекриття води

У Черкасах тривають гідровипробування

Черкаситеплокомуненерго і ТЕЦ проводять гідровипробування у Черкасах. За планом, вони триватимуть до 21 серпня і 15 вересня, відповідно. Де ще відбудуться гідравлічні випробування, а де їх уже завершили і який бюджет заклали на ремонтні роботи?

Про це КП “Черкаситеплокомуненерго” та Черкаська ТЕЦ, ПРАТ “Черкаське Хімволокно” розповіли у відповіді на запит “18000”.

Відключення гарячої води у Черкасах: де проводитимуть гідровипробування

Черкаська ТЕЦ

Черкаська ТЕЦ планує провести гідравлічні випробування ще у таких районах міста:

  • Дніпровський;
  • Митниця;
  • площа 700-річчя;
  • Піденно-Західний;
  • 400-й квартал;
  • вул. Кобзарська;
  • вул. Новопричистенська.

Наразі, 25 червня, ремонтно-відновлювальні роботи тривають по вулиці Благовісній (від вул. Різдвяної до вул. Пастерівської).

Послідовність робіт:

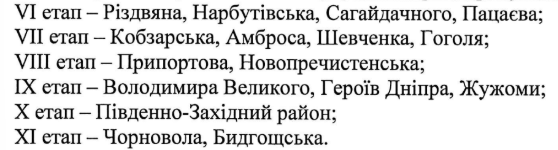

послідовність гідровипробувань Черкаською ТЕЦ

Етапи гідровипробувань Черкаської ТЕЦ

Черкаситеплокомуненерго

Крім того, Черкаситеплокомуненерго також проводить гідравлічні випробування. Далі фахівці працюватимуть у таких районах:

  • Південно-Західний по проспекту Перемоги;
  • Дахівка;
  • Соснівка;
  • Хімселище.

Нині роботи тривають у частині Південно-Західного району та Центрі (вул. Благовісна, Б. Вишневецького, Гоголя, О. Дашковича, Надпільна, Святотроїцька, Слави, Хрещатик, Грушевського, Шевченка).

До коли триватимуть роботи:

  • Дахівка – до 4 липня;
  • Центр – до 4 липня;
  • Соснівка – до 18 липня;
  • Хімселище – до 21 липня;
  • Південно-західний район – до 21 серпня

Коли завершаться гідровипробування тепломереж у Черкасах

Черкаська ТЕЦ

ТЕЦ планує завершити гідравлічні випробування до 15 вересня. Водночас зауважують, що терміни залежатимуть від кількості і складності пошкоджень, виявлених на мережі.

“Нині випробування тривають відповідно до погодженого графіку. На деяких ділянках є затримки через значний обсяг ремонтно-відновлювальних робіт, бо підприємство зіштовхнулося із дефіцитом висококваліфікованих кадрів”, – додати у Черкаській ТЕЦ.

Черкаситеплокомуненерго

Натомість у Черкаситеплокомуненерго відповіли, що нині підприємство виконує роботи за планом. Відповідно до графіку випробувань, їх мають завершити 21 серпня.

Де у Черкасах завершилися гідровипробування

Черкаська ТЕЦ

Черкаська ТЕЦ розпочала гідровипробування магістральних теплових мереж з 15 квітня. Нині роботи завершили за такими адресами:

  • просп. Хіміків;
  • вул. Самійла Кішки;
  • вул. Максима Залізняка;
  • вул. Смілянській;
  • вул. Хоменка;
  • вул. Вернигори;
  • вул. Дашковича;
  • вул. Небесної Сотні;
  • вул. Богдана Хмельницького;
  • вул. Митницькій.

У Черкаській ТЕЦ зазначають, що цього року випробування розділили на 11 етапів, аби локально відключати ділянки тепломережі та зменшити періоди відключення для споживачів.

Нині проведені Черкаською ТЕЦ п’ять етапів гідровипробувань охопили 181 житловий будинок, а також 23 школи і садочок. Під час випробувань виявили 75 пошкоджень магістральних тепломереж. Так ТЕЦ замінила 261 метр трубопроводів.

Черкаситеплокомуненерго

Водночас КП “Черкаситеплокомуненерго” розпочало проводити гідровипробування з 1 квітня. Роботи завершили у таких районах:

  • Криваліївського ринку;
  • Літака;
  • Лісовий;
  • Соснівка;
  • Новопричистенський;
  • Залізничного вокзалу;
  • Водоканалу;
  • Казбет
  • частково ПЗР;
  • частково Центр.

На 20 червня за рік фахівці Черкаситеплокомуненерго виявили 138 проривів теплових мереж, 106 із них ліквідували.

Скільки коштували ремонти тепломереж у Черкасах?

Черкаська ТЕЦ

Цього року на виконання ремонтів теплових мереж після гідравлічних випробувань Черкаська ТЕЦ заклали близько 15 мільйонів гривень. Сума включає витрати на матеріали та виконання робіт.

Також підприємство планує провести реконструкцію магістральної тепломережі по вулиці Нарбутівській. Планують замінити зношений трубопровід довжиною близько 300 метрів. Заміна ділянки насамперед покращить теплопостачання мікрорайону Митниця і до центральної частини міста. Запланований бюджет сягає 26,6 млн гривень.

Черкаситеплокомуненерго

У Черкаситеплокомуненерго відповіді щодо орієнтовної вартості витрат не надали, зазначивши:

“Підприємство виконує роботи господарським способом. Фактична собівартість проведених робіт вказується після закриття звітного періоду”.

Читайте також статтю “18000”: Пляжі Черкас: де і як відпочити біля Дніпра.

Пишемо для вас — і хочемо почути вас. Пройдіть опитування для аудиторії “18000”!

коментарі
Залиште свій коментар

Ваша e-mail адреса не оприлюднюватиметься. Обов’язкові поля позначені *
